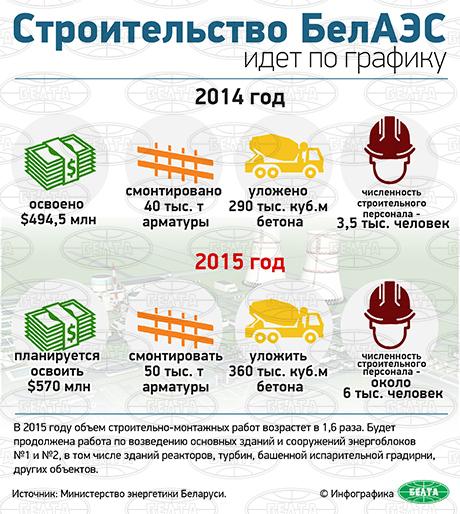

Строительство БелАЭС идет по графику

m00000001762_484578

2014 год:

освоено $494,5 млн,
смонтировано 40 тыс. т арматуры,
уложено 290 тыс. куб.м бетона,
численность строительного персонала — 3,5 тыс. человек.

2015 год:

планируется освоить $570 млн,
смонтировать 50 тыс. т арматуры,
уложить 360 тыс. куб.м бетона,
численность строительного персонала — около 6 тыс. человек.

В 2015 году объем строительно-монтажных работ возрастет в 1,6 раза. Будет продолжена работа по возведению основных зданий и сооружений энергоблоков №1 и №2, в том числе зданий реакторов, турбин, башенной испарительной градирни, других объектов.

Источник: Министерство энергетики Беларуси.

БЕЛТА

Последние новости

Главное

Единый день информирования на тему «День народного единства как фактор национальной гордости» прошел в Могилевском районе

10 сентября 2026
Читать новость
Власть

«Донастройка, а не закручивание гаек»: Александр Лукашенко поставил задачи по обновлению закона о лицензировании

10 сентября 2026
Читать новость
Общество

«Красную армию встречали с радостью и надеждой». Марзалюк про воссоединение Западной Беларуси с БССР

10 сентября 2026
Читать новость
Калейдоскоп

Жара ушла, но тепло остается: синоптики рассказали о погоде в Беларуси на 11–16 сентября

10 сентября 2026
Читать новость
Общество

Экс-директор «Коммунарки» осужден на семь лет лишения свободы за превышение полномочий и взятки

10 сентября 2026
Читать новость
Могилевский РОЧС

Яркая одежда, компас и заряженный телефон: Могилевский РОЧС напоминает правила безопасности для грибников и ягодников

10 сентября 2026
Читать новость

Рекомендуем
